加紧施工!和田县220千伏输变电工程即将完成铁塔组立
2024-06-24 18:37 来源:  北京号
关注

“昨晚又下雪了,当务之急需要把上山的路清出来,保证施工人员顺利到达作业区。”6月23日天刚蒙蒙亮,和田县220千伏输变电工程国网新疆电力有限公司施工项目部安全总监白建龙现场指挥挖掘机开始清理施工驻地通往作业塔位的路面积雪。

记者在现场看到,挖掘机开足马力不停清雪,积雪最深处接近2米。

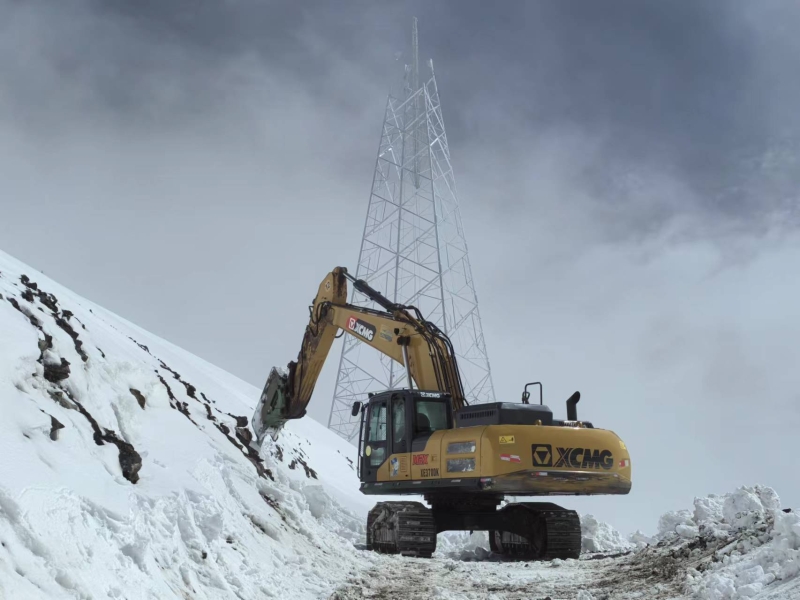

挖掘机正在清理路面积雪。申金和 摄

清晨7时,道路积雪清理完毕。施工班组站班会也已召开,对当日作业人员进行安全技术措施交底,对危险点、风险点明确了防范安全措施以及注意事项,布置工作任务。7时30分,施工人员出发前往海拔5361米的9号作业塔位。到达施工现场,做好充分准备工作后,施工人员进入各自工位。

“今天的任务是架设7号和9号铁塔,7号塔预计3天可以完工,9号塔争取在28日前完成组立。在做好安全防护和技术标准的前提下,大家抓紧时间开工。”白建龙立即指挥高空作业员开始组建铁塔,塔下的作业员也开始组装塔件往塔上吊运。

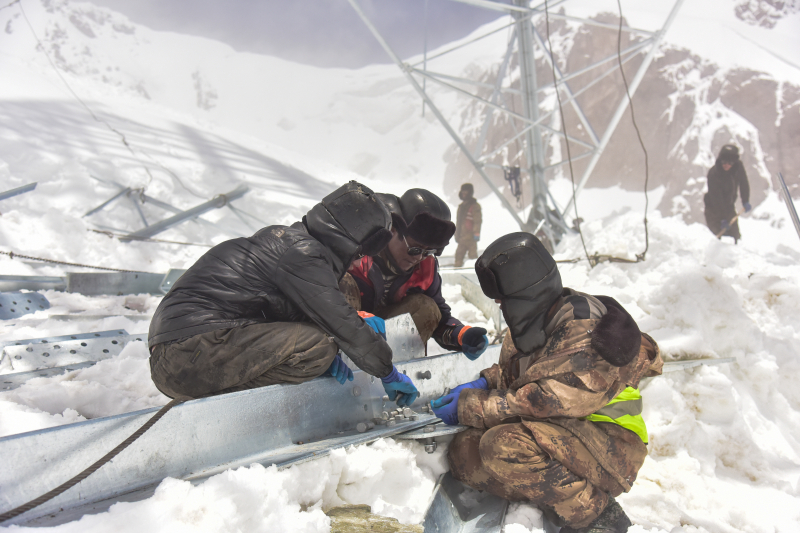

地面施工人员正在组装塔件。申金和 摄

施工现场,作业人员各负其责,空地联动,协同有序。虽是大雪低温天气,但大家的热情丝毫未减。“工程明确了进度,我们就要克服一切困难让工程早完工。”工人阿里拍着胸脯说。

据了解,总投资约5.86亿元的和田县220千伏输变电工程,于2023年2月份开工建设,计划架设输电线路210公里,线路最高处海拔达5361米,将跨越平原、戈壁、沙漠、冰川、高山等,地势险要,环境恶劣。

第七标段7号塔正在建设中。阿巴拜科日 摄

该工程为目前国内220千伏输变电施工难度最大项目,为将电力铁塔架设在固定的山体之上,施工人员克服高海拔、低气温、缺氧、大面积冰川积雪等环境。为确保第七标段7号、9号塔顺利完工,施工方搭建了一座400多米长、2000多级台阶,相当于130层楼高的“天梯”,靠人工运送80多吨钢管,建设电力铁塔,创造了新的奇迹、新的高度。

目前,工程已经进入倒计时,完成最后两座铁塔站立任务。随后将架设导电线,实现全线贯通。

地区融媒记者 申金和 牛斌 阿巴拜科日
